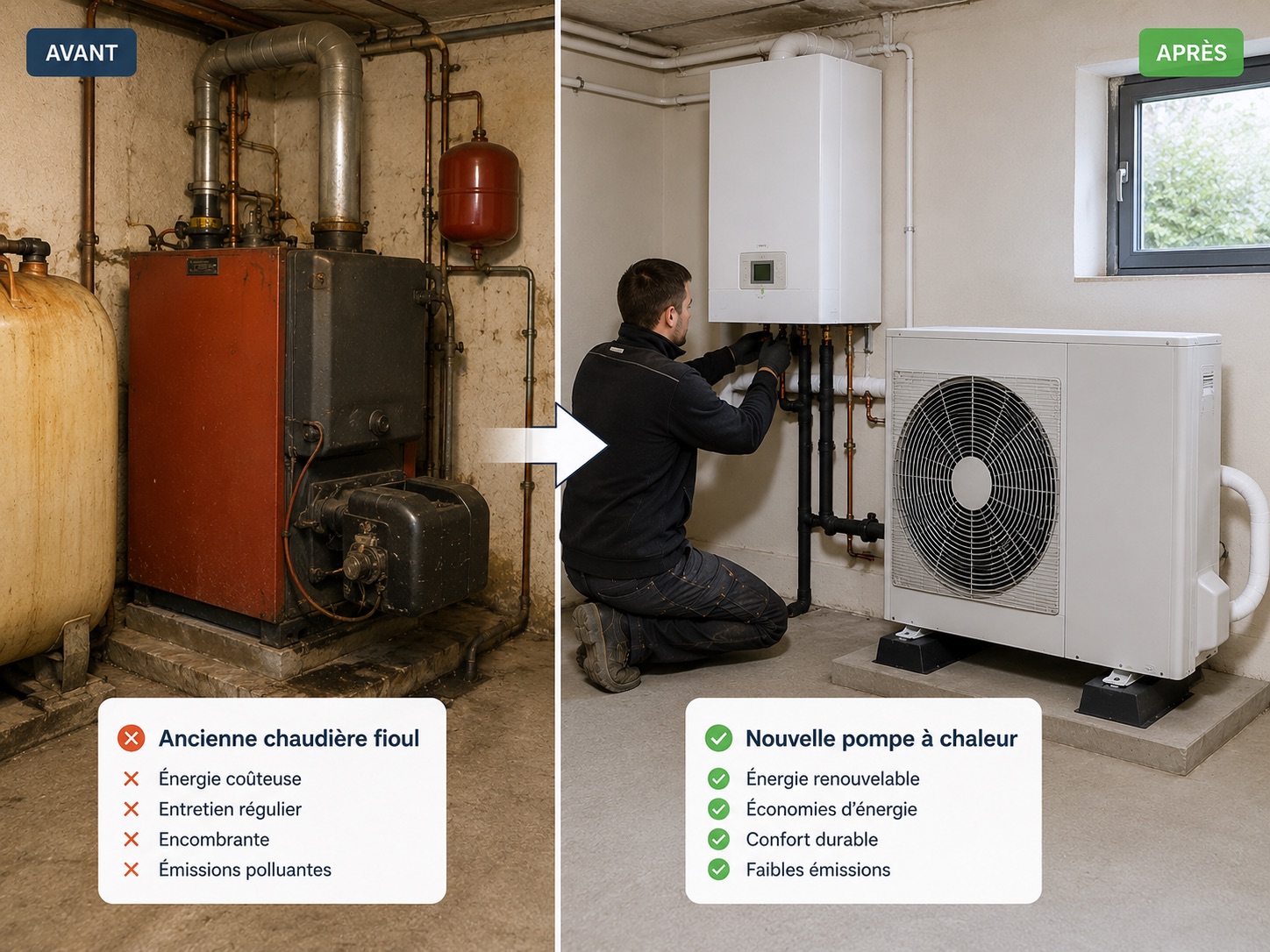

Fioul vers pompe à chaleur : un seul projet, trois chantiers distincts
La pose du nouveau générateur, la dépose de l'ancien et le traitement de la cuve relèvent d'opérations différentes, avec des prestataires et des calendriers différents. Les confondre est la principale source de mauvaise surprise.
- Trois chantiers et qui les mène
- Ce que l'installation fioul apporte
- L'ordre des décisions
- Ce qui ne se fait pas le même jour
Ce que le fioul apporte au projet
Une maison chauffée au fioul dispose d'un circuit d'eau, d'émetteurs souvent généreux et d'un local technique dimensionné pour un gros appareil. Ces trois éléments servent directement.
Elle apporte en revanche une contrainte que les autres énergies n'ont pas : un stockage à traiter, avec son propre calendrier.
- Le réseau se reprend sous réserve de son régime. Voir les radiateurs existants.
- Le local libéré est un atout, développé sur la page comparative.
- La cuve relève d'un autre chantier, avec un autre prestataire.
- Le cadre applicable figure sur le décret 2022-8.
Cette page organise le projet. Le régime des émetteurs et le calcul du besoin restent le préalable de toute étude.
Trois chantiers et leurs intervenants
Chacun se chiffre séparément. Un devis global qui les mélange mérite d'être détaillé.
| Le chantier | Qui intervient | Ce qu'il comprend |
|---|---|---|
| Le nouveau générateur | L'installateur | Étude, pose, traitement du circuit, raccordements et mise en service. Voir le déroulé d'un chantier. |
| La dépose de la chaudière | L'installateur | Sortie de l'appareil, obturation de l'alimentation, traitement du conduit. Voir la dépose de chaudière. |
| Le traitement de la cuve | Une entreprise spécialisée | Selon la voie retenue : neutralisation ou démantèlement. |
La troisième ligne échappe au chauffagiste. Le demander à l'installateur revient à demander une coordination, pas une prestation.
Les décisions, dans l'ordre où elles se prennent
Chacune conditionne la suivante, et se prendre à l'envers coûte des reprises.
Établir la faisabilité
- Le régime réel que réclament les émetteurs, mesuré en période froide. Voir le test d'abaissement.
- Le besoin actuel du logement, recalculé. Voir le calcul des déperditions.
- L'état du circuit après des décennies de service. Voir le désembouage.
- L'alimentation électrique disponible. Voir le raccordement électrique.
Le matériel et le calendrier
- La solution retenue et son dimensionnement, à partir des mesures. Voir le dimensionnement.
- L'emplacement extérieur. Voir l'emplacement de l'unité.
- Le sort du fioul restant, à consommer plutôt qu'à évacuer.
- La date d'intervention sur la cuve, coordonnée avec le reste.
Trois choses à ne pas faire le même jour
Vouloir tout enchaîner en une intervention crée les situations que personne ne souhaite.
Déposer avant d'avoir le matériel
La chaudière ne se retire qu'une fois la nouvelle installation livrée et le planning confirmé.
Faire évacuer le fioul restant
Le consommer en terminant la saison coûte moins que le faire reprendre.
Cela oriente vers un chantier de fin d'hiver.
Traiter la cuve dans la précipitation
Cette intervention se planifie avec son prestataire, une fois la chaudière déposée.
Elle peut suivre le chantier principal de plusieurs semaines.
Le deuxième point commande souvent tout le calendrier : un chantier de fin d'hiver laisse le logement chauffé pendant le froid et la cuve presque vide au moment de la traiter.
Ce qui se décide en même temps
Deux sujets se traitent au moment du remplacement, parce qu'ils ne se représenteront pas.
Deux décisions liées
- L'eau chaude : si la chaudière la produisait, sa reprise fait partie du projet. Voir les architectures d'eau chaude.
- Le conduit : devenu inutile pour le chauffage, son traitement se prévoit. Voir ventouse ou cheminée.
- Le local dégagé facilite justement l'implantation d'un ballon.
- Une configuration mixte reste une option. Voir l'hybride fioul et PAC.
Ce qui compte dans le Morbihan
- Un parc rural important équipé au fioul, faute de réseau de gaz.
- Des cuves souvent enterrées dans les jardins, ce qui oriente le traitement.
- Des maisons anciennes aux émetteurs généreux, favorables au régime bas.
- Un climat doux qui abaisse le besoin. Voir la température de base.
SaniBreizh réalise la plomberie et le chauffage avec ses propres équipes depuis Lorient. Le traitement de la cuve relève d'une entreprise spécialisée, à coordonner. Voir la zone d'intervention.
Ce que les clients demandent au téléphone
Est-ce un seul chantier ?
Non, trois : la pose du nouveau générateur, la dépose de l'ancien et le traitement de la cuve. Chacun se chiffre séparément.
Qui traite la cuve ?
Une entreprise spécialisée. Le demander à l'installateur revient à demander une coordination, pas une prestation.
Par quoi commencer ?
Par la faisabilité : régime réel des émetteurs mesuré en période froide, besoin recalculé, état du circuit et alimentation électrique.
Que faire du fioul restant ?
Le consommer en terminant la saison plutôt que le faire reprendre. C'est souvent ce point qui commande tout le calendrier.
Quelle est la meilleure période ?
La fin d'hiver : le logement reste chauffé pendant le froid, et la cuve est presque vide au moment de la traiter.
Tout se fait-il en même temps ?
Non. Le traitement de la cuve peut suivre le chantier principal de plusieurs semaines, avec son propre prestataire.
Et mon eau chaude ?
Si la chaudière la produisait, sa reprise fait partie du projet. Le local dégagé facilite justement l'implantation d'un ballon.
Puis-je garder la chaudière en appoint ?
C'est une option à examiner à l'étude. Elle suppose de conserver la cuve et son approvisionnement. Le montant du déplacement est annoncé au téléphone avant tout engagement.
